涂料分漿料和干粉料兩種。漿料可以直接使用,干粉料需在施工現場加水按質量比1:1.5攪拌均勻成漿體后方可使用。
1.外墻內保溫施工要求
(1)內保溫施工應在門窗框、穿墻管線、墻體預埋件等施工完畢后進行。
(2)內保溫層施工應在屋面防水完工后,由頂層自上而下依次施工(如需要自下而上施工時,應加強保護),以免保溫層滲水或被上一層滲水浸濕。
(3)基層要求:磚石及砌塊墻體表面平整、無灰塵,高處應剔平,低處應用水泥砂漿填實,現澆混凝土墻體應事先拉毛。
(4)門窗洞口用1:1水泥砂漿抹出寬50m,厚度應與保溫層厚度相等的護角,并向內延伸成斜面,作為與保溫層結構的接茬。
(5)保溫層施工應分層涂抹,按不同基層面應分別進行處理。
磚墻面澆適量水?;炷撩嫠?/span>YJ-302型混凝土界面處理劑,隨刷隨抹底灰或刷YJ-302拉毛處理一遍。
加氣塊清刷浮灰后,噴刷加氣混凝土界面處理劑一遍,然后涂抹第一層保溫漿料,厚度不超過5mm?;鶎痈稍锖笤倌ㄏ乱粚?,每層厚度≤l0mm,直至達到設計要求。每層干燥時間一般為2~3天(可將衛生紙平放在墻面上,1小時后若不濕透,即可涂抹下一層)。涂抹時應適度按壓,以保證與墻體的粘結,但不能在同一部位反復抹壓。
(6)保溫層施工完成后應涂抹保護層,其厚度為3~5mm(保護層能增加抗壓強度,起到防水和防水蒸氣作用)。涂抹前先在保溫層表面灑少量水濕潤,用抹子將面層涂料抹在保溫層表面,待1小時后用刮板找平、壓光、壓實,尤其注意邊角處的壓實,要求一面墻應一次完成。
(7)踢腳做法:保溫層和保護層應抹到地面。水泥踢腳用防水水泥砂漿涂抹而成,木制踢腳直接粘貼在保護層上。
2.屋面外保溫施工要求
(1)屋面保溫應在屋面所有設備安裝結束后進行。施工時應避開雨水天氣,在屋面防水完成之前,必須對保溫層進行遮蓋保護。
(2)施工前屋面應清掃干凈,并在屋四周做好保溫厚度標準。
(3)保溫層施工應分層涂抹,第一層厚度不得超過l0mm,待前一層基本干燥后再抹下一層,每層厚度為10~15mm,直至達到設計規定厚度。涂抹時應適度壓實,尤其注意與屋面板四周連接部位應粘貼牢固。
(4)對平屋面應在保溫層完全干燥后,鋪設1:6水泥焦渣找坡層,找坡2%,再用水泥砂漿做找平層,然后再進行防水層的施工。

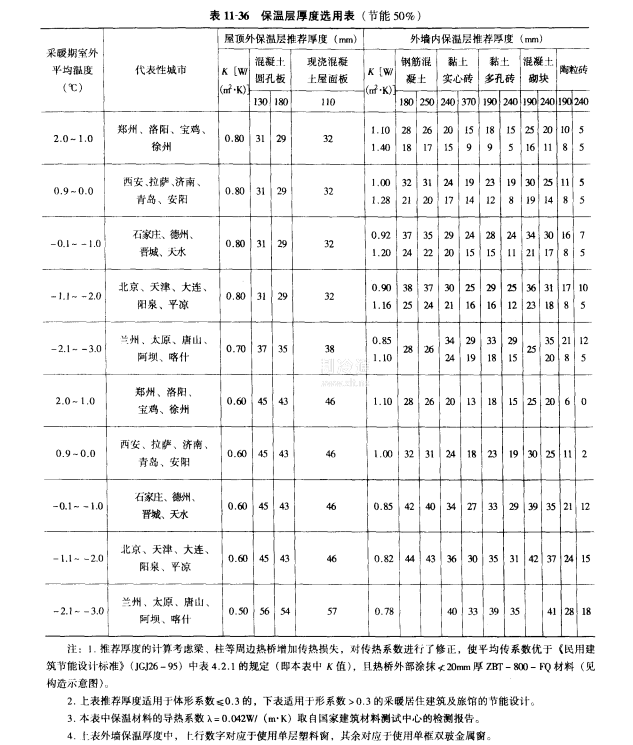

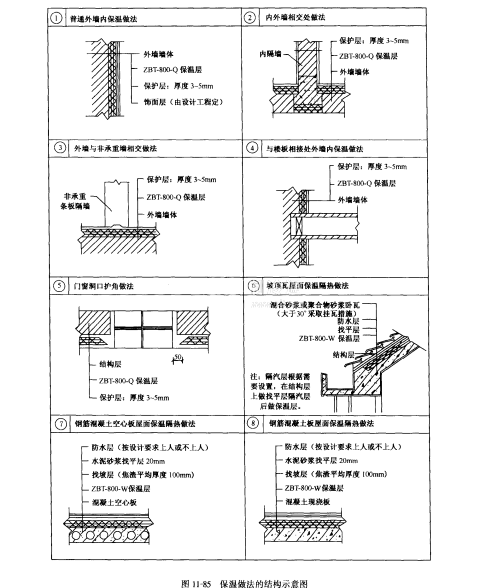

(5)施工示意構造圖和保溫層厚度選用,分別見圖11-85和表11-36。
3.工程驗收
墻體內保溫驗收:按自然間抽查10%,公共設施等大空間每200m2抽查一處。要求外觀光滑、平整,不得有爆灰、脫層,陰、陽角垂直、方正。平整、垂直偏差為2~4mm。保溫層與基面粘結牢固,不空鼓,用插針法檢查保溫層厚度。
屋面外保溫驗收:要求保溫層表面平整、光滑、無裂縫。保溫層與基層粘結牢固,不得有空鼓現象。保溫層厚度用插針法抽樣檢驗。
